打通湾区电力动脉,狮子洋通道建设提速
近日,粤港澳大湾区关键交通枢纽工程——狮子洋通道建设取得新进展。位于广州段的10千伏专线电缆迁改工程有序实施,累计敷设电缆逾5.3万米,成功实现超5万米电力线路的“大迁徙”,为通道主体工程全面提速扫清了核心前置障碍。
打通“电力梗阻”
迁改总量相当于绕广州内环两圈有余

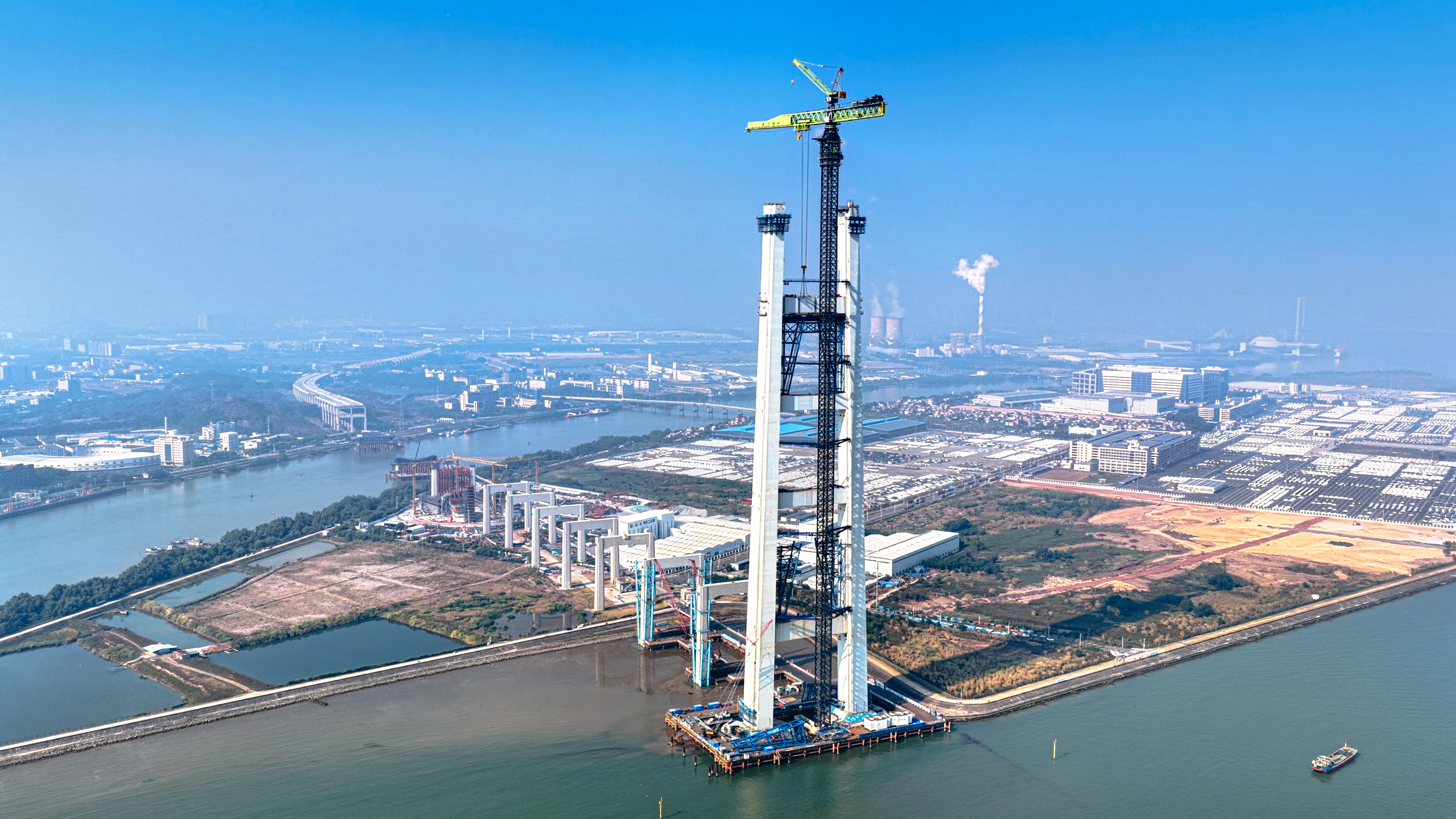

狮子洋通道连接广州南沙与东莞沙田、虎门,全长约35公里,其中狮子洋大桥主跨2180米,是世界首座超过2000米的双层钢桁梁悬索桥,建成后将刷新双层悬索桥五项世界纪录。然而,项目衔接段及陆域沿线分布大量10千伏高压供电线路,原有线路走向与桥梁、隧道、路基等建设空间存在多重冲突。

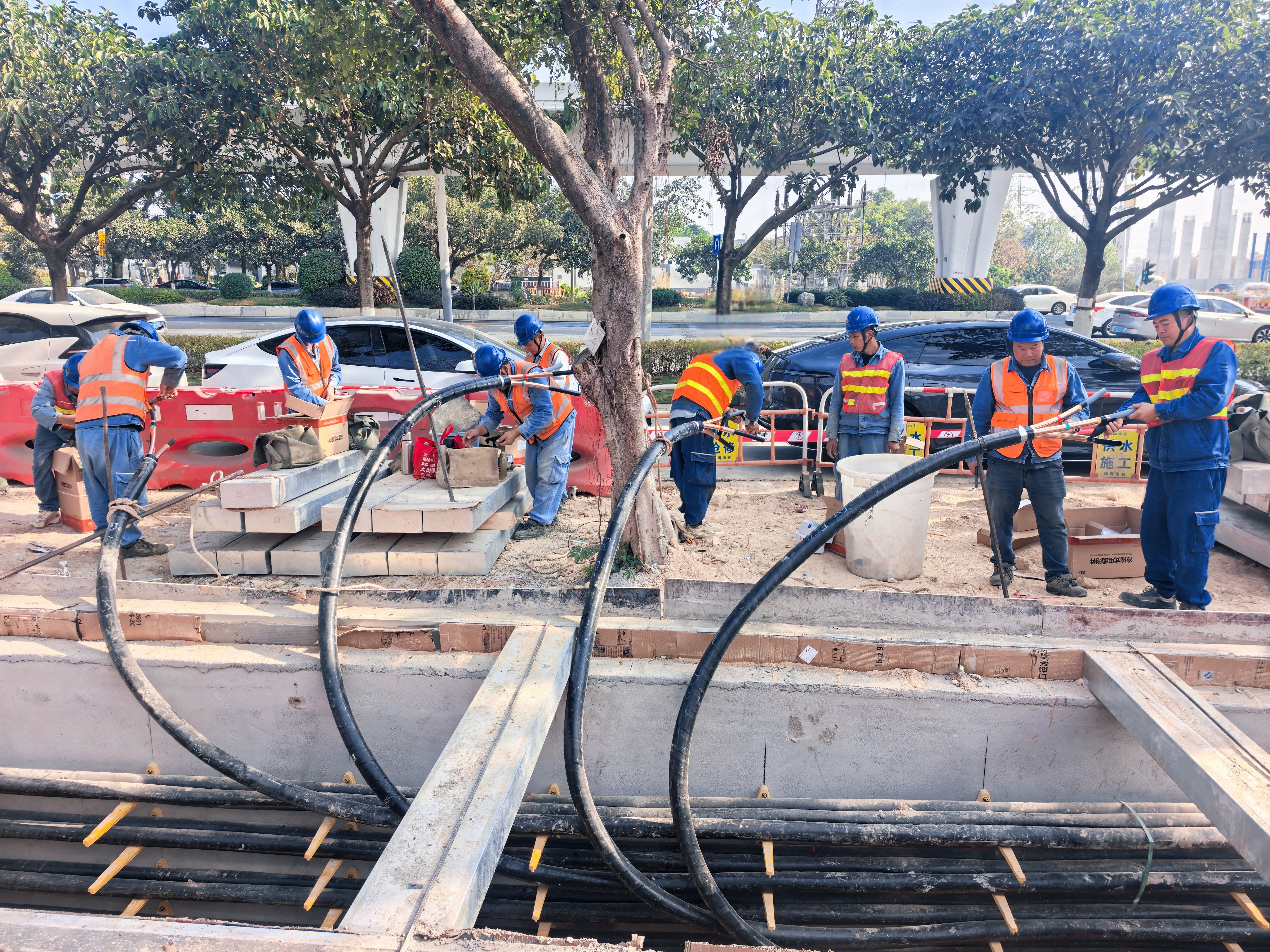

此次迁改工程由广州市南电电力工程有限公司(广州城投集团下属南方投资集团南电公司)负责实施。工程累计新建土建管廊10673米,完成专线电缆迁改29处;敷设电缆53934米,总量相当于绕广州内环路两圈有余。工程有效重构了南沙核心区域的电力网络布局,为“黄金内湾”建设提供了关键支撑。

施工与保供并重
项目实现“少停电、快复电、零影响生产”

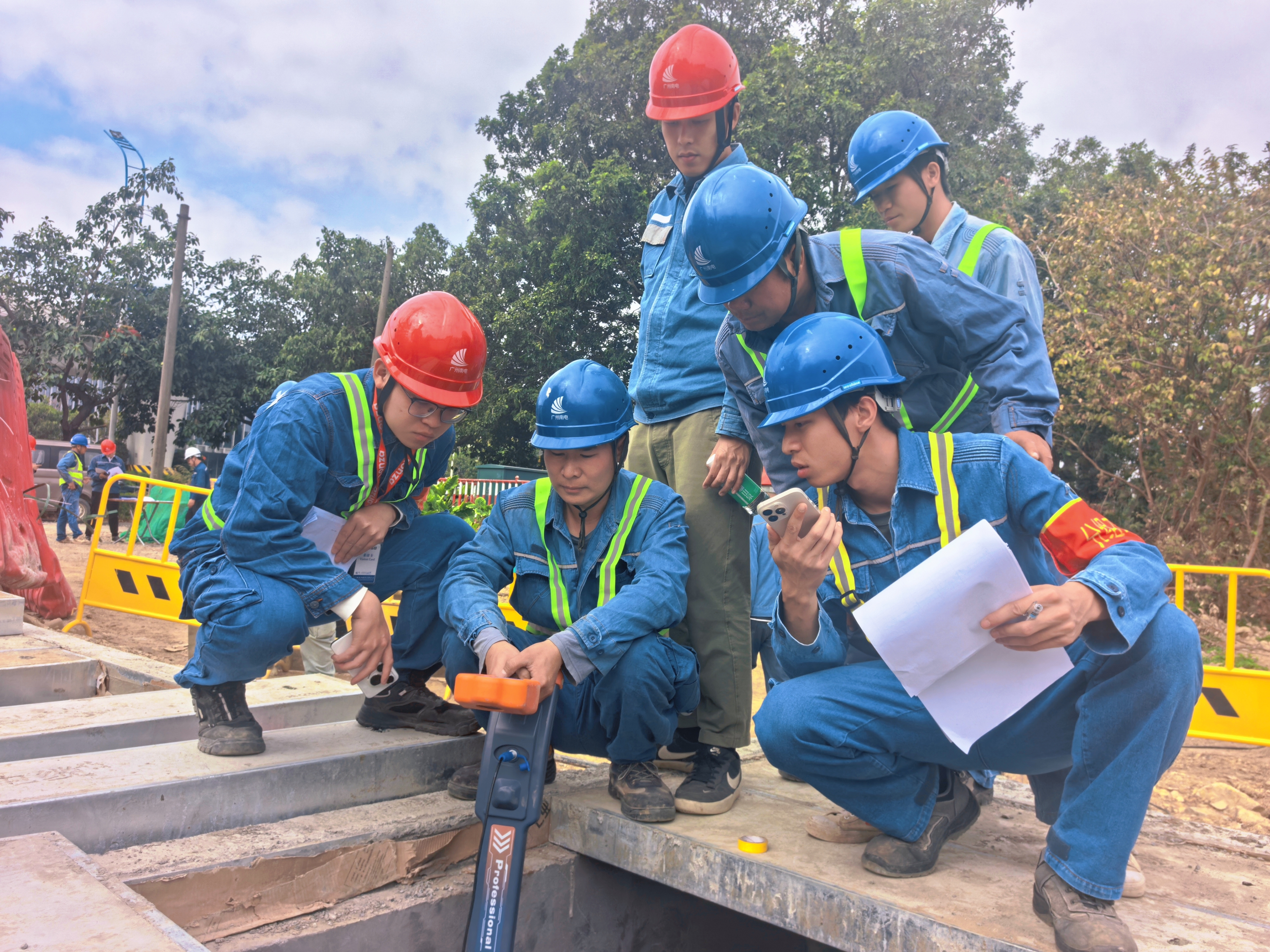

该迁改工程点多线广、管线复杂,且沿线覆盖广汽丰田、黄阁水厂等多家重点生产企业和民生设施,用电保障要求极高。自2025年5月启动以来,南电公司采取“事前策划、风险预判、多方协同”策略,坚持电力迁改与主体工程同步规划、迁改先行实施,采用“先通后断、回收拆除、倒排工期”模式,严控进度与安全。
在最为艰巨的广汽丰田段,项目团队抢抓2026年春节前施工窗口期,党员骨干带头攻坚,累计投入500余人次昼夜施工。通过制定五阶段精准计划、科学错峰生产,最终实现“少停电、快复电、零影响生产”,共完成36回电缆、4万米线路迁移,既释放了通道建设作业面,又守住了支柱产业的稳定生产。

此外,在黄阁水厂迁改中,南电公司创新采用“合并迁改、一次到位”模式,统筹相邻工程施工,有效避免重复停电,最大程度减少对居民和企业用电的影响。
数智化与绿色施工并行
无人机勘测、树木专项养护
该项目施工全过程融入数智化管理手段,运用无人机航测、电网GIS系统精准勘察,依托动态管控与可视化安全系统,实现进度实时把控与风险精准预警。
同时,项目坚守绿色生态理念。针对管廊规划沿线的树木,严格遵循“保护优先、专业迁移、后期养护”原则,建立专项养护机制,实现工程建设与生态保护协同推进。

此次电力迁改工程的实施,不仅优化了区域电力网架布局,筑牢了湾区能源保障底座,也为粤港澳大湾区重大基础设施建设提速增效提供了坚实电力支撑。随着湾区融合发展持续深化,电力基础设施的先导性、保障性作用将愈发凸显。
南电公司相关负责人表示,公司将坚持“以重大工程需求为导向”,持续提升电力建设质效与民生保障能力,以高质量电力服务助力大湾区打造协调联动、绿色高效、安全可靠的现代化发展新格局。
南方+记者 郑国豪
通讯员 区金凤 李凯玲
